現場進捗状況

現場日誌12016.01.13

現場日誌1
新い現場、始まりました。    地盤調査しました。        ​                                              基礎工事                                        シロアリ(土壌処理)

表彰していただきました。2015.07.16

表彰していただきました。
所属しているスーパーウォール会の中四国ブロック会、合同総会にて高気密で表彰していただきました。

現場日誌62015.07.03

現場日誌6
外装下地検査を行いました 雨水の侵入の恐れのある箇所(換気の取り入れ口等)のテープの施工をチェックします。 このところお天気が不安定なので外部の仕事、軒天工事を終わらせました。  軒先に取り付けるタイプにしました。

現場日誌52015.06.16

現場日誌5
換気システムを取り付けました。 全熱交換型 エコエア90 です。  熱(温度)と湿度の両方を交換する換気システムです。 詳しくはこちらから 順調に工事進んでいます。    軒天下地工事完了    順調に進んでいます。 今週末、構造見学会なので少しの間現場はお休みです。

現場日誌42015.06.12

現場日誌4
6月12日(金)梅雨の中休み、雨が上がると気温もぐんと上がり蒸し暑い日 でしたが、現場に入ると涼し~い みなさんにもこれを体感してほしいです。 6月21日(日)に構造見学会をします。きてくださいね 今日14:30~ 第3者機関(JIO)による躯体検査をしました。   図面どうりに金物が入っている

現場日誌32015.06.11

現場日誌3
6月10日10:00~気密測定(隙間相当面積 C値)をしました。 気密測定はお家にどれくらいの隙間があるか測定するものです。 詳しくは、床面積1㎡当たりどれくらい(何㎠)の隙間があるか表した数値です。 この値がゼロに近いほど気密性が高いことを意味します。  この機材で室内の空気を抜いていきます。

現場日誌22015.06.09

現場日誌2
サッシを取り付ける前の工事 先張り防水シート工事をしました。万が一サッシより上部から雨水の侵入があった場合 窓台や、柱などの木材への浸水を防ぐためのものです。 サッシ取り付け工事       title="" width="16"> 金物・筋違工事       いよいよ、明日は気密

現場日誌12015.05.30

現場日誌1

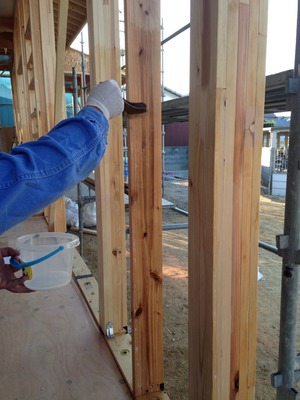

 シロアリ予防工事第3回目  棟上げ翌日より断熱パネルを  このテープ、制震テープです。柱に接着します、繰り返しの余震によるパネルをとめているくぎを抜けにくくするためのものです。  いつもご夫婦で丁寧に工事をしてもらってます。  後、換気棟をつけると屋根工事は終わりです。 サッシ入れ

棟上げです2015.05.26

棟上げです
5月25日月曜日 快晴  棟上げです。    最初の柱、1本目はお施主様に入れていただきました。  手際よく作業が進み  天井のパネルが施工完了  柱とパネルの隙間をウレタンで充填    吸音ボードを施工、今日の作業はここまで 応援していただいた大工さんお疲れ様でした。

はじまりました2015.05.25

はじまりました
三津に新築工事が始まりました。 長期優良住宅です。 これから工事の進捗状況をお伝えしていきます。  地盤調査(スウェーデン式サウンディング試験)  基礎工事前にシロアリの予防工事(土壌処理)  瑕疵保証の為の第3者機関(JIO)による基礎配筋検査    基礎工事 完成  土台敷き
